“十五五”期间该局规划高中低压项目962个,总投资达8.68亿元,重点投向主网补强、配网升级、农网巩固及新型电力系统建设,为区域经济社会高质量发展筑牢电力根基。

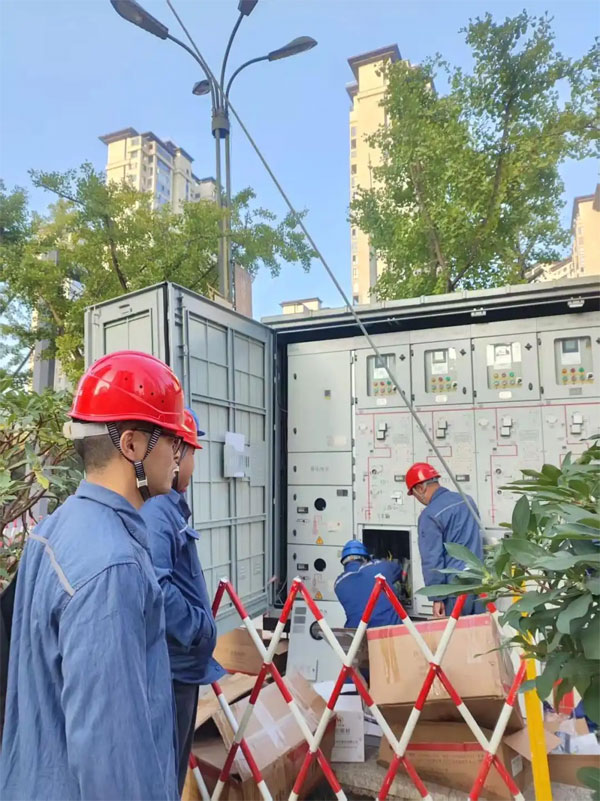

目前,多个重点项目正高效推进。其中,110千伏小坝变10千伏小汉线改造项目已于1月底提前投运,通过优化网架结构,彻底解决了该区域电网“卡脖子”问题,可满足毕节经济开发区小坝片区新增12家企业与3000余户居民的用电需求,年供电能力提升30%。110千伏安家井变与35千伏关口变配电自动化改造工程正在紧张施工,计划于2026年3月中旬投运,届时该区域配电自动化覆盖率将达100%,故障处理时间从小时级缩短至分钟级。

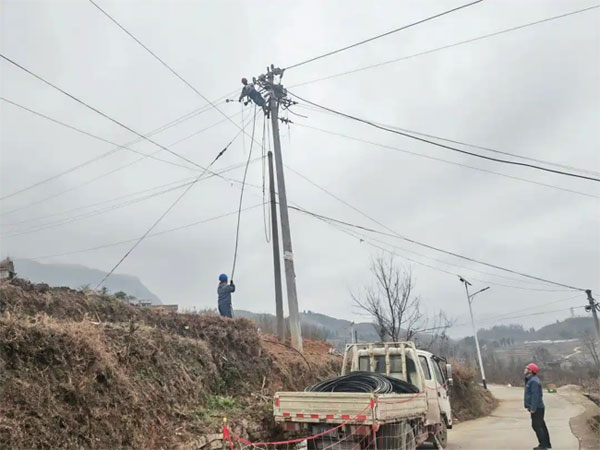

为确保项目高效推进,该局创新建立“领导包保、专班推进、挂图作战”工作机制,并采用“错峰施工”“分段推进”模式,最大限度减少对群众生产生活的影响。2026年1月,该局已完成119.71公里10千伏线路新建、233台配变新增,8个重点项目顺利投运,12个项目进入收尾调试阶段。
开局关乎全局,起步决定后程。下一步,毕节市郊供电局将继续保持“决战”姿态,紧盯“十五五”电网发展目标,不断完善电网结构、提升供电能力与服务水平,为七星关区经济社会高质量发展与乡村全面振兴注入强劲电力动能。
